文登抽水蓄能电站500KV系统倒送电试验圆满成功
发布日期:2022-06-29 17:13 访问次数: 信息来源:文登区政府 字号:[ ]

  6月24日,随着高压线路开关合闸的一声响,文登抽水蓄能电站500KV系统倒送电全部试验项目、各项技术参数等均符合电网要求,标志着该项目圆满完成。

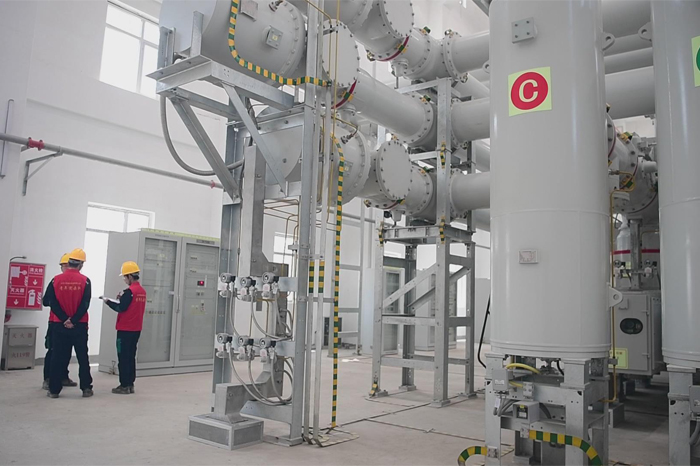

  文登电站确认,500千伏蓄昆一线、蓄昆二线线路本体均已接入。倒送电是在电站并网发电之前,先将电从电网输送到电站,从而对电站各个系统进行一次整体检验。在技术人员的精心操作下,相关受电设备经受住了五次全压冲击,各项性能指标良好。本次受电的设备主要包括500kV出线场设备、地面GIS、地下GIS第一联合单元、500kV高压电缆、1号主变压器以及1号机机端18kv电器设备,同时涉及保护、测量、监控等多个设备系统。

  500kV系统倒送电是文登抽水蓄能电站机组建设和投产的关键环节,倒送电工作涉及单位多、技术要求高、操作复杂,文登抽水蓄能有限公司协调各参建单位对倒送电相关工作进行了周密部署和精细筹划,确保了项目顺利完工,为实现首台机组并网发电提供了有力保障。

  倒送电的顺利完成,标志着国网新源山东文登抽水蓄能电站工程建设的又一重大节点顺利实现。文登公司将做好首台机组整体调试工作,全力以赴实现机组投产目标。

  文登抽水蓄能电站总装机180万千瓦,设计年发电量27.1亿千瓦时,担负全省电网调峰、调频、填谷、调相、负荷备用、紧急事故备用等任务,在推进构建以新能源为主体新型电力系统中将发挥重要作用。(丁卫强)
