重点项目推进 | 市级城建重点工程建设如火如荼,加速推进城市蝶变步伐
发布日期:2024-06-13 22:26 访问次数: 信息来源:威海市文登区综合行政执法局 字号:[ ]

2024年,文登区计划实施17项市级城建重点工程,主要包括老旧小区改造、棚户区改造、生态保护建设等社会民生项目,道路改造、公共停车场建设等市政公用设施网项目,医养健康、商业街区等康养旅游项目,项目总投资约107.19亿元,当年计划投资12.77亿元。截至目前,13项工程已开工。

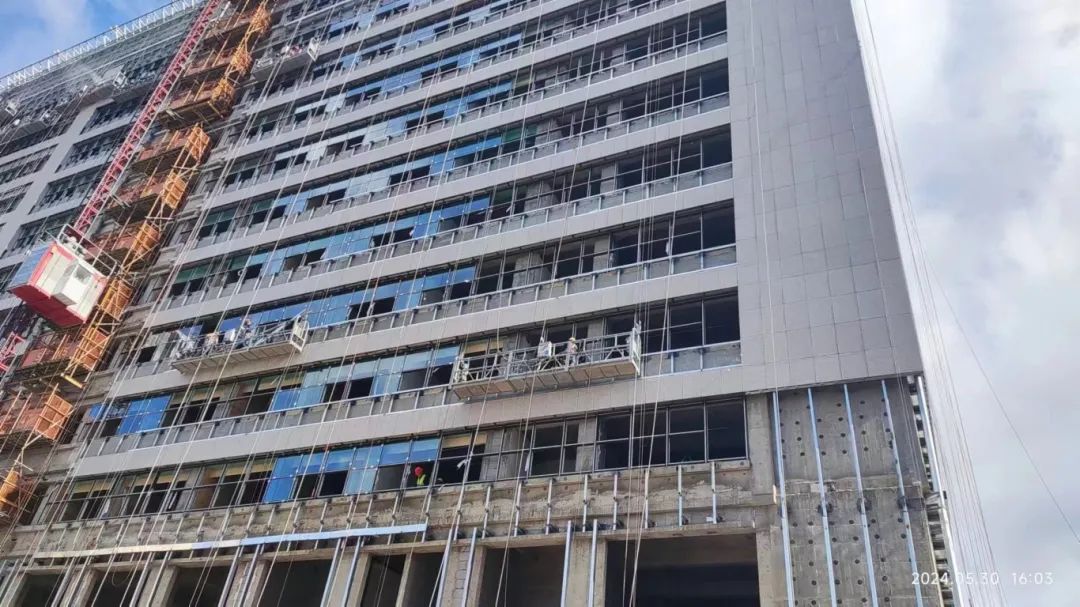

整骨医院中医骨伤治疗中心建设项目的室外污水池施工、外墙脚手架拆除、主楼砌体工程、样板间及部分走廊管道安装已完工,目前正在进行外墙主龙骨、外墙保温、管道安装。项目建成后将极大改善医疗环境,提升医院整体功能布局,为市民提供更优质的医疗服务。

整骨医院中医骨伤治疗中心建设现场

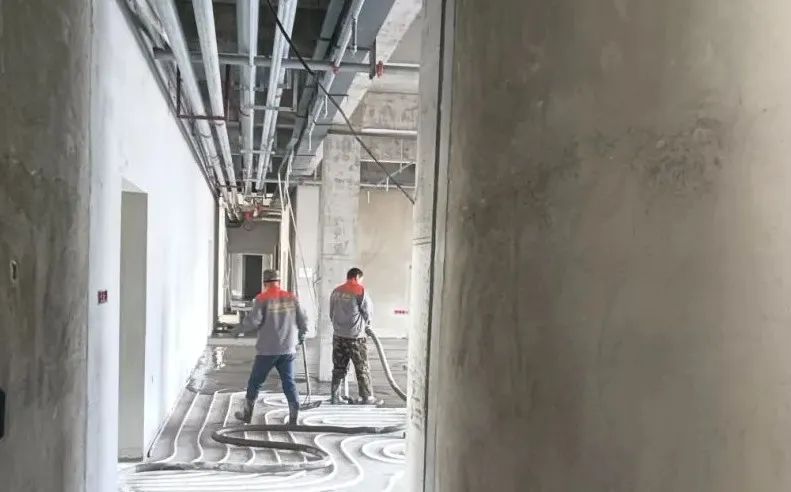

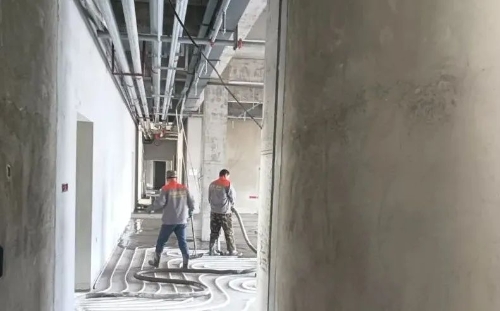

九一合润医养项目的1-8楼水电安装、地面瓷砖铺贴工作已基本完成,正在进行墙面粉刷及屋顶吊顶。预计7月份完成基本装修工程,8月份完成设备、家具安装调试,9月份正式投入使用,届时可提供医养床位400张。

九一合润医养项目施工现场

文登经济开发区峰山北麓林业生态保护建设项目目前正在进行公园绿化、园路铺设、场地建设、给排水管道工程、园区照明、安防、广播设施、配电设施等安装工作,预计10月份投入使用。整个公园集功能性及观赏性于一体,新晋各种网红打卡地,激发居民游玩的探索感,致力于满足不同人群的游玩需求,真正实现“家门口”体验拍照打卡的自由。

峰山北麓林业生态保护建设项目现场

文登区充分认识到加强项目建设的重要意义,着力抢工期、赶进度,加快推进重点项目建设。

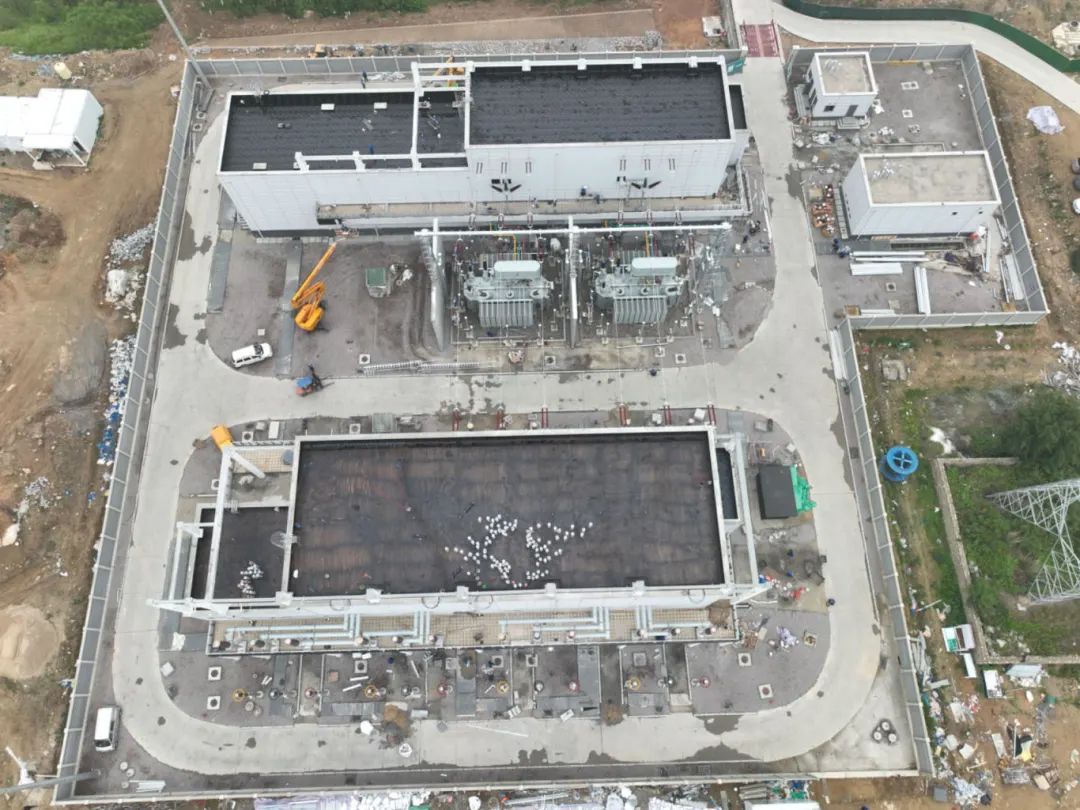

山东威海召文(皇家)220kV输变电工程已经完工,预计6月18日送电。项目投产后,文登城区将形成以文登站、召文站为南北互供,实现“城区双220千伏变电站”的供电模式,结束单电源供电历史。一方面,供电能力翻倍,满足文登东部区域和开发区负荷快速增长的需求;另一方面,为5座110千伏变电站和化工园区用户提供可靠的第二电源,显著提高区域供电可靠性,为加速推动文登工业高质量发展提供坚强的电力支撑和保障。

山东威海召文(皇家)220kV输变电工程现场

下一步,区综合行政执法局将按照上级工作要求,坚持问题导向、目标导向、结果导向,通过倒排工期的方式,采用“线上调度+线下督导”相结合的方法加强城建重点工程监督,重实效、抓落实,推动市级城建重点工程建设迈上新台阶。
