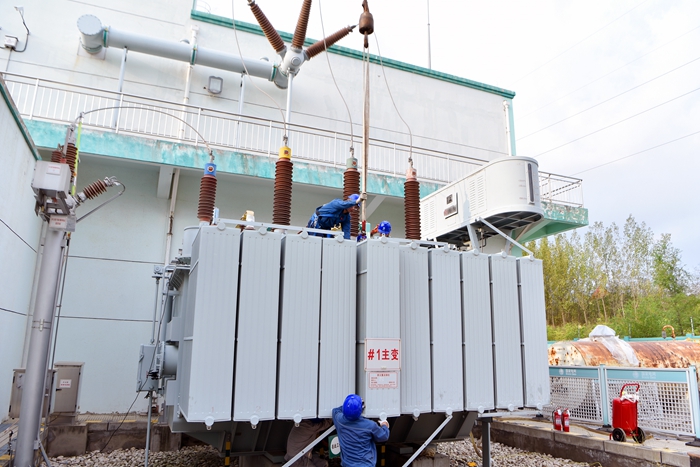

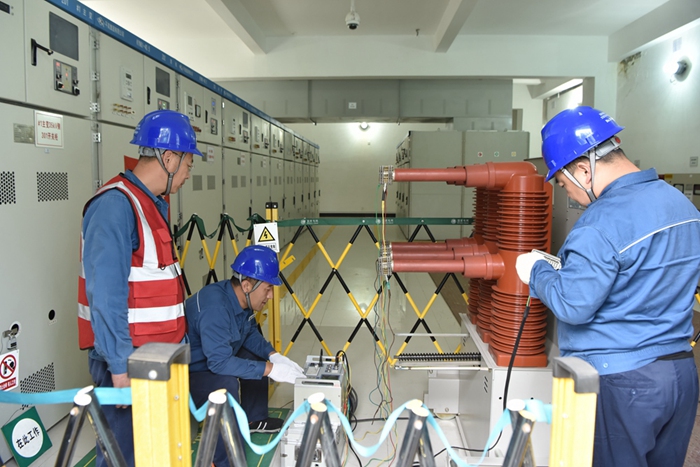

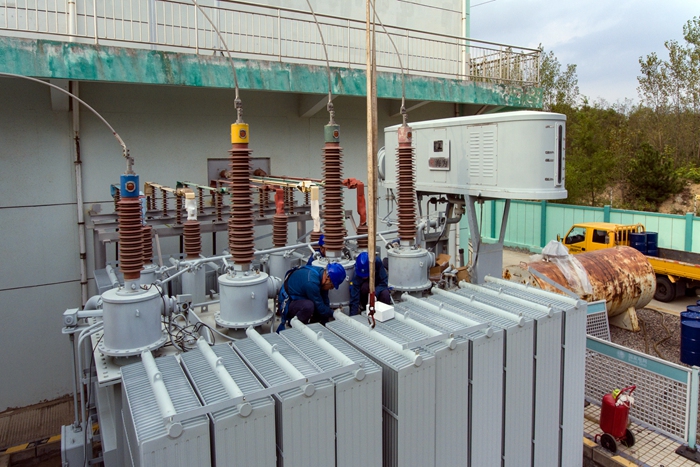

9月14日,文登公司工作人员完成了为期4天的110千伏东郊变电站1号主变检修工作,进一步提高了文登电网设备健康运行水平。 110千伏东郊变电站1号主变于2013年1月投运,存在安全隐患,文登公司在秋检期间,自9月11日至14日对1号主变进行检修改造。为确保检修工作顺利进行,文登公司组织工作人员对现场进行全面勘察,编制“三措一案”,明确风险点及防范措施。按照“一停多用、综合检修”的原则,将主变大修与隐患治理、例行试验、保护定检、精益化治理等有机结合,做到应修必修、修必修好。 文登公司加强1号主变停电期间电网、操作、作业风险管控,严格落实“作业现场十不干”和“四个管住”,重点做好现场吊装、防高坠、邻近带电部位、防感应电等高危风险管控。按照主变大修工艺标准和标准化作业指导书进行作业,强化过程控制,确保检修工作保质保量完成。 文登公司110千伏东郊变电站1号主变检修工作完成后,将有效提升东郊变电站主变供电可靠性,为文登化工园区提供安全、稳定的电能,保障电网安全稳定运行。 |
||||
